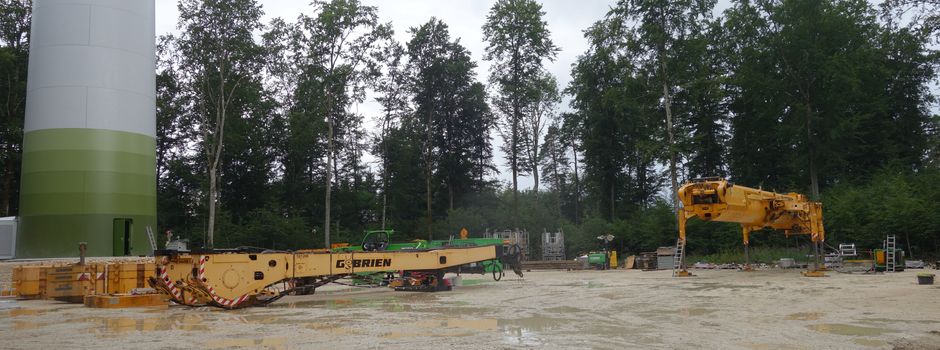

Seit Ende Juli sind die ersten Betonturm-Abschnitte unserer acht geplanten Windenergieanlagen in Bingen gut sichtbar. Der Turmbau der Anlage WEA04 wurde bereits am 28. Juli abgeschlossen, während die Arbeiten an WEA05 am 11. August abgeschlossen wurden. Die Montage des Turms an WEA06 ist in vollem Gange.
Das Bauunternehmen Max Bögl prüft derzeit, ob die Arbeiten beschleunigt werden können. Sollte dies gelingen, könnten die Türme von WEA02 und WEA03 bereits in den Kalenderwochen 35 und 36 errichtet werden. Anschließend folgen die Betonarbeiten für die Anlagen WEA01, WEA07 und WEA08, wobei die genauen Termine hierfür noch festgelegt werden müssen.
Ab Kalenderwoche 35 beginnt zudem ein weiterer wichtiger Bauabschnitt: die Anlieferung der Hauptkomponenten. Diese werden per Langtransport (Stahlturmsegmente und Rotorblätter) zunächst zu einer Umladefläche bei Unlingen gebracht und dort zwischengelagert. Von dort erfolgt der Weitertransport in den Windpark mithilfe spezieller Fahrzeugtechnik, da herkömmliche Langtransporte aufgrund enger Kurven und Ortsdurchfahrten nicht möglich sind.
Die erste Anlieferung der Stahlturmsegmente ist für Kalenderwoche 36 geplant, gefolgt von den Rotorblättern ab Kalenderwoche 37. Dabei kommen sogenannte Selbstfahrer bzw. SPMTs (Self-Propelled Modular Transporter) zum Einsatz – ferngesteuerte Spezialfahrzeuge, die nur Schrittgeschwindigkeit erreichen. Da jede Komponente eine Strecke von 25 bis 30 Kilometern zurücklegen muss, rechnet man mit einer Transportdauer von zwei bis drei Tagen pro Lieferung.
Ebenfalls ab Kalenderwoche 37 werden die restlichen Großteile angeliefert und zwischengelagert, dazu gehören Generator, Nabe und Gondel.
